停车场管理系统是智能化系统中不可或缺的子系统,小区、商业地产等等各个行业都能用到,今天给大家介绍一下基础停车场管理系统的设计及施工技术、工艺,希望对大家有帮助:
1、系统简介与拓扑结构

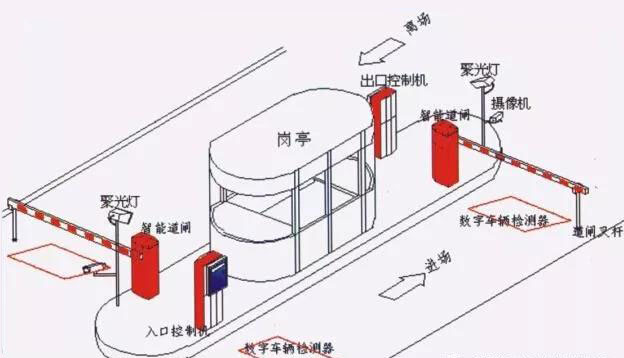

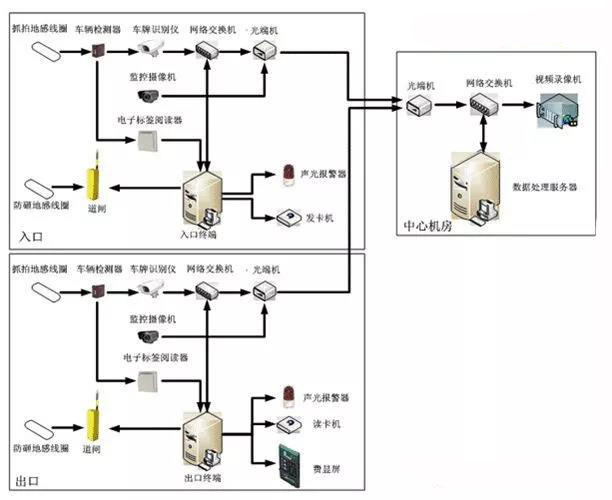

标准的停车场系统由管理计算机、视频捕捉卡、通讯适配器、时租卡计费器或一卡通发行器、车辆检测器、对讲系统、出入口控制机、出入口挡车器、图像对比系统等组成。
除了标准的出入口设置外,还可根据客户的不同需求,设计成单入口、单出口、出入口共道、中央收费加出口收卡等多种模式。
根据系统功能要求的不同,可选择标准或高速挡车器及出入口控制机。
在标准的设备配置基础上,可以增加远距离读卡器以增强读卡距离。客户根据需求及现场情况,选择不同的远距离读卡器.
系统的各个设备必须合理布置,保证人员刷卡和系统安全。
2、现场勘察与工程预算
现场勘察是合同已签订或即将签订,工程尚未开始实施,由该项目负责人、市场人员与客户相关人员共同确定的有关施工事项。具体内容有:
2.1.确定该项目客户的总负责人和现场负责人,取得他们的pg电子直营站的联系方式,同时介绍本方的项目负责人,确定双方的沟通方式;
2.2.确定工地的施工用水用电,施工期间摆放工具、材料和设备的地方,并确认相关保管责任;
2.3.和客户负责人一起确认施工现场设备的合理摆放位置,线管的走向、长度、敷设方式及线管的选材(pvc管或其它管材)。设计设备的摆放位置需体现出专业水准,人性化的设计,使客户感到该设计是为其量身定做的。此点内容需画图并由客户签字确认;
2.4.确定施工工期,并初步确认开工日期;
2.5.了解客户的特殊需求;
2.6.完成现场勘察后,即可根据现场情况做施工方案。
施工方案应包括:工程总体进度计划、工程施工组织机构、主要管理人员名单、劳动力需求计划、主要施工机具计划、工程器材供应计划、系统工程施工方法、技术保证措施等。
3、设备定位和管路设计
系统设备的定位需根据现场情况来确定,设计定位的基本原则是要方便车主的使用,尽量避免停车后难以读卡和取卡的现象。
注意:设备基础不能超出小区(或楼宇)的用地红线;
该出入口如有消防要求,要设计留有一条3.5米宽的消防通道(出入口均可)。

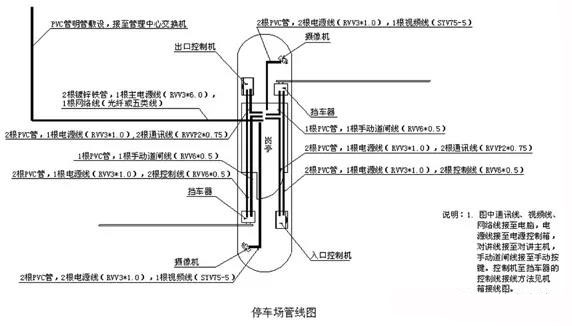

停车场线管应严格遵循强弱电分开布管的原则。过路管应采用铁管,割地埋管的深度应保证线管上部距地面大于30mm。系统有远距离线管时应设计布线图(如网络线、出入口分开时的线路),图中应标明管路走向、线管材型号、敷设方式及敷设距离(详见停车场管线图)。
4、布线和基础制作
停车场布线中的线路出口应该位于位置图中设备的中心,管材预留高度应高于安全岛平面或地面的100~150毫米,设备端为从管口起预留500毫米,岗亭端从管口起预留1000毫米,摄像机和射灯处的线材预留长度需考虑摄像机立柱的高度。
光纤敷设的注意事项:
a.光纤的预留长度应为2~3米。
b.光纤在敷设过程中需注意保护,不能被重物压住。
c.光纤在线路拐弯处的半径较大,不能用90°弯头,一般需单独做管井转弯。
d.光纤在进入岗亭时一般采用大倾角进入。
备基础的制作与线管敷设基本上是同步进行的,步骤和注意事项如下:
4.1.按确定好的设备位置图在地面画好安全岛的边线和设备的位置。设备位置的中心即为线管的出线处;
4.2.沿画好的安全岛边线砌砖,同时预留对外线管的位置(如网络线、电源线和地感线等),或在砌砖前就将对外线管做好。砌砖时要注意地面的水平状况,如不水平则需将安全岛做成水平,同时预留瓷砖的厚度约为20~30毫米;
4.3.将线管布好后即可灌入水泥沙浆,灌沙浆时需做好地平及收浆工作,以方便贴瓷砖;
4.4.沙浆完成后需晾干2~3天(根据气温的不同可相应延长或缩短),每天需定时浇水。期间要做好保护工作,做好警示牌,防止人员踩踏。同时要将线管口封住,防止石子进入堵塞线管;
4.5.晾干后则开始贴瓷砖。立面红白瓷砖要保证垂直,砖缝要紧密。平面如果采用广场砖则必须吊线,则须保证横平竖直。在贴瓷砖的过程中应及时擦去多余的水泥,否则水泥干燥后无法处理。
5 、系统安装
设备安装应按照从大到小的原则,即首先安装最大的设备(如岗亭),再次安装较大的设备(如控制机和挡车器),最后调试时安装一些小型设备(如摄像机等)。安装完毕并调试结束后,当天需将设备拆放至安全的地方,以防丢失。同时检查全部设备与岗亭,防止雨淋和物品丢失。
岗亭和设备需安装在位置图中设计的定位处,放好后要固定膨胀螺丝。由于岗亭较重,搬运过程中要十分注意人员安全。
