您好,欢迎来到南京仲子路科技有限公司!

用我们的专业打造智慧的城市

create smarter cities via our expertise

4001-868-111

025-83690378

机房搬迁实施设计方案 -pg电子游戏官网官方网站

发表时间:2019-10-28 人气:2689

一、先了解ups服务器和电池机器设备具体情况

现阶段ups服务器和畜电池运转一切正常,但由于电池组是**月交付使用的,使用期限早已超出*年。为了防止畜电池老化,搬迁后对ups服务器供电系统运转的影响和ups后备时间的保证。



二、 具体实施搬迁整体规划

1 具体实施工作流程:

现场勘察→与甲方专业技术人员当场沟通交流→确认实施方案→对机器设备做好分析→制定应急方案。

工作流程主要根据机房搬迁前的需要具体实施,主要详细的了解当前系统软件机器设备情况,系统软件运行情况。针对所掌握情况具体实施详细搬迁方案和应急方案。

2、技术工程师了解用户目前机房的现状和搬迁后的具体要求。充分考虑在具体实施过程中有可能出现的各种情况,定制详细可行性的迁移具体实施计划,将机房迁移工作对用户的影响降至最小。

3 在搬迁过程中需要ups厂家专业技术人员密切配合。

4、为保证搬迁工作顺利、有序、安全的进行将具体实施详细的搬迁工作流程,做好细致的职责分工,具体工作安排到人,责任到人。



三、工作人员组织具体安排

ups电池搬迁工作上由计算机机房网络信息中心负责总体相互配合,设搬迁工作上总指挥1名。

下设:

a、计算机房施工单位成员单位;

b、设备搬运成员单位;

c、机器设备调试成员单位;

d、专家组一共4个小组,

具体职责分工如下:

1、总指挥:负责按搬迁方案日程表开展各部门工作进展落实到位时间,相互配合各部门工作上的相互连接,及时发现情况给予调整、相互配合总体指挥搬迁工作。

2、计算机房施工成员单位:依照规定把电池(十二组共265)一一落实到位。

3、设备搬运成员单位:负责安全、完好,齐备的机器设备(电池)搬迁工作,从原计算机机房处拆装后,轻搬轻放运入新健计算机房中,相应对机器设备(电池)放置位置并连接落实到位。

4、机器设备调试成员单位:由原机器设备维保部门工程师组成,负责原ups关机,对ups线路、性能的检测、调试工作。

5、专家组:观察全程搬迁过程,及时发现、指正搬迁工作上的某些不规范、不合理个人行为,并负责处理应急情况的发生。



四、拆卸搬运工具:



五、具体实施方案

1、具体实施流程:

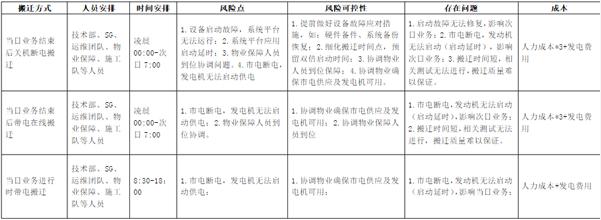

2、制定具体实施时间

由于拆换的电池的数目相对比较多,电池的重量也相对比较重;并且考虑实地的工程施工条件,重新安装工作有一定的难度,加上重新安装前的准备工作和重新安装后的调试工作估计总体工程施工时间约 小时。



六、ups电池搬迁方案





七、ups拆卸流程

1、对待搬迁的ups和电池进行检查,并布置由原电池间至新电池间电池连接线

2ups关机时,用万用表检测电流电压,确认输入输出空开断开。

3、电池开关闭合。

4、开始拆卸输入输出电缆线,电池连线。



八、进行搬运

1、拆卸后的机器设备用纸壳包装。零部件放入密封袋,进行标签。

2、卸下来的ups主机和电池分别运送。

3、减震处理,在液压车里放好减震垫,确保在运送环节中减少对机器设备的震动。



九、ups主机组装

1、将输入abc相火线、n线和pe线分别接通单机pod的用户端子排mambmcmn端子和pe端子上。

2、将输出abc相火线、n线和pe线分别接通单机pod的用户端子排oaobocon端子和pe端子上。

3、拆下ups输入输出端子排上的所有短接铜排3,将单机podups端子排与ups输入输出端子排上丝印相同的端子一一对应连接,并将ups输入输出端子排上两个pe端子与单机podpe端子相连接。



十、电池组装

1、确认ups外部的所有输入输出开关均处于断开位置。

2、连接电池电缆线。

选配电池控制模块(2个)

1)取出ups的选件一分多电池电缆组件,将电缆线上标识为“电池控制模块1”、“电池控制模块2”的插头分别插到2个电池控制模块后面板上的任一电池接口。

2)将电池电缆标识为“ups pe”的一端就近接地。

3)将电池电缆线标识为“bat+”、“bat n”、“bat-”的一端分别连接到ups输入输出端子排的“bat+”、“bat n”、“bat -”端子。

4)用螺丝起子将电池控制模块的电池接口两端的固定螺杆扭紧,以避免电池电缆线松动或脱落。

未选配电池控制模块

将外接电池的“+”、“n”、“-”端子分别与ups输入输出端子排的“bat+”、“bat n”、“bat-”端子相连接。



十一、在电池拆卸组装及进行搬运环节中应注意几点问题:

1、注意自身安全和机器设备安全,工程施工前必须掌握现场情况,工程施工时避免影响其它机器设备的正常运行;

2、进行搬运电池的环节中注意避免电池的碰撞和摔坏,做到轻拿轻放,进行搬运时由两人进行操作;

3、由于现场空间比较狭小,注意保持通道的畅通,同时注意施工单位周围的环境,避免影响施工单位的正常工作;

4、操作时注意电池的正负极接反,组装工作人员在工程施工时不可带手表等金属物件,避免造成短路打火现象;

5、对在电池架下层的安装时要留意安装空间和安装光线问题,每做一步都需要细心、认真、正确、规范;

6、每安装完一组电池时应测量电池电压,保证每组电池电压一致后再做并联连接,严禁不同电压的电池组并联;并且把更换下来的旧电池安放到客户指定的位置,严禁乱摆乱放;

7、电池端子连接时不可太紧和太松,安装完一组后都需要手扳动一下电池接线端子,检查是不是连接结实;

8、和客户的相关负责人保持联系,若有任何的问题应立即向相关负责人沟通交流、汇报。



十二、电池安装完成后的检查工作

主要检查以下几个方面:

1ups电源室的现场室内环境状况、电池的摆放和联接状况。

2、测试ups主机的输入输出的电压、电流;充电电压;工作状态等状况,保证所有测试数据达到要求的参数范围内,并做好记录。

3、确认ups主机和电池处于正常运行,之后进行式电断电试验,测试电池自动切换和电 池供电时间状况等。

通过这一次电池的拆除安装及搬迁工作,ups电池有可能会出现以下状况:

1 电池运行一段时间会出现发烫状况;

2 电池发烫后有可能会出现起小泡漏液状况。



十三、开机调试

此开机步骤主要用于在ups处于全部断电状态下对ups进行开机。操作步骤如下:

1、依次闭合ups外部的输出开关和输入开关。此时,lcd显示启动屏,整流器启动。整流器进入正常运行状态后约30秒,整流器启动完毕。

2、按下on2

此时,逆变器启动,逆变器指示灯绿色闪烁。逆变器运行正常后,ups从旁路供电状态切换到逆变器供电状态,逆变器指示灯绿色常亮,ups进入正常模式运行。




声明:本文只做技术研究讨论,请勿用于非法目的,如果恶意使用造成任何法律责任本站概不负责!

logo

专业承接弱电工程和机房建设项目!

全国统一电话 4001-868-111

回到顶部
网站地图
